四川電網甘蜀改工程投運 甘孜電網外送能力提升37%
5月13日,康定500千伏變電站內,康蜀二線檢測同期電壓合格,合環成功。這標志著四川甘谷地至蜀州500千伏線路改接工程(下稱“四川電網甘蜀改工程”)全線成功投運,正式進入24小時試運行階段。

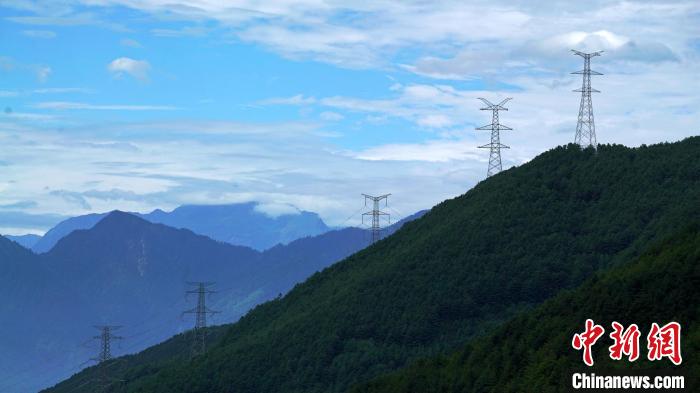

該工程自2019年12月開工建設,歷時兩年半,線路途經甘孜州瀘定縣,雅安市天全縣、蘆山縣。工程將原有康定至甘谷地500千伏線路和甘谷地至蜀州500千伏線路,在預設的改接點上開斷,與甘蜀改工程新建的鐵塔相連,形成康定至蜀州500千伏線路和甘谷地至姜城500千伏線路,使得康定、甘谷地形成兩個相對獨立、互不影響的送出通道。
該工程的投運,使甘孜州電網外送能力從現有的827萬千瓦提升至1135萬千瓦,提升37%,為成都等負荷中心提供更穩定的電源,實現四川清潔能源在更大范圍內的優化配置。
